极客网·新能源8月23日 研究表明,全球电池储能系统装机容量的显著增长将成为清洁能源转型的基础,但目前面临的通货膨胀以及电池价格上涨可能会削弱这种增长趋势。
如今,数十亿美元的资金正在流入电池储能行业,而储能系统则是一项对清洁能源转型至关重要的技术。无论是帮助平衡电网运营、提高可再生能源发电的经济性,还是长时储能系统提供更多的容量,世界各国在实现净零排放的道路上都需要对电池储能系统进行大量投资。
然而,供应链限制和大宗商品的供应正在扭转价格下跌的趋势,电池价格上涨可能会减缓电池储能行业的增长。
国际可再生能源机构(IRENA)高级分析师Michael Taylor说,“好消息是,尽管新冠疫情造成供应链中断带来不利的影响,我们在2021年仍看到了创纪录的部署。 电池储能行业经受住了锂电池成本不断上涨和芯片等关键零部件短缺的考验,但我们也看到有一些储能项目被推迟甚至取消。”
研究机构彭博社新能源财经公司(BNEF)储能业务助理Helen Kou说,“在美国等成熟的储能市场,较高的成本导致一些储能系统开发商希望与承购商重新谈判合同以前确定的价格,而这些重新谈判可能需要一些时间,并且可能会延迟储能项目的调试和开通。在新兴的储能市场,较高的成本导致电池储能系统的竞争力或吸引力低于其他发电设施,可能在2022年开始部署更多电池储能系统的市场可能会推迟部署,直到价格下跌。”
不断变化的电池储能政策
储能领域投资商SUSI Partners公司股权投资主管Richard Braakenburg说,各国政府可以做很多事情来促进电池储能系统的部署。他解释说,“在许多市场中,电池储能系统既是发电设施又是电力负载。可能导致电池储能系统面临双重的并网费用。因此需要采取更多的措施,使电池储能系统能够获得更多收入(从各种不同的应用中获得收入),并加大部署规模。
安永公司驻伦敦能源和基础设施企业融资团队的主管Grant Brennan指出,在许多市场,电池储能系统已经能够在不需要政府补贴的情况下为投资者带来可观的回报。他解释说,“除了辅助服务,电池储能投资案例依赖于价格波动和短期供需波动……当可再生能源的渗透率很高时,总是会出现波动。”他认为各国政府通过支持计划扭曲市场的潜在风险会导致意想不到的后果,例如英国增强频率响应市场的一些不合理定价。
彭博社新能源财经公司的Kou看到了强烈的政策信号的作用。她说:“具有储能部署目标的清洁能源目标可以帮助推动部署。这些自上而下的政策将推动公用事业公司在其长期资源计划中规划储能部署,为储能开发商提供更多的信心,并突破当前的供应链限制继续在市场上进行部署。”
对于投资者和开发商来说,尤其重要的是对所需电池储能系统的范围和类型有更多的了解。然而Brennan指出,由于市场发展如此之快,电力系统运营商有时会追赶这种趋势以提供这种可见性。他说:“英国电网运营商拥有数十年运营燃煤发电、天然气发电和核电的经验。拥有管理波动性的必要工具。随着脱碳和可再生能源的高普及率,我们现在需要部署更多的储能系统。”
与此同时,一些市场可能会受益于低劳动力成本和快速的项目开发周期。麻省理工学院的研究着眼于印度储能部署的前景,其建模发现,可再生能源和储能系统具有与燃煤发电在成本方面竞争的巨大潜力,从而降低了总体电力系统成本和碳排放量。
着眼于长远发展的技术
麻省理工学院能源倡议科学和技术副主任、麻省理工学院研究的作者之一Stoner表示,鉴于对其成本和可能成本轨迹的了解程度,麻省理工学院的研究使用锂离子电池储能系统作为基准,但随着能源转型的推进,将需要持续时间更长的储能系统。虽然锂离子电池储能系统将继续在4小时以下的短时储能技术中占主导地位,但其成本高昂意味着不太可能在持续时间为12小时以上的长时储能应用中具有竞争力。
Stoner指出,考虑到铁空气电池的尺寸和重量,这种电池储能技术制造成本非常低,但运输成本非常高,因此只有利于本地部署,这一趋势已经在包括锂离子电池在内的其他清洁能源技术中出现。
麻省理工学院的项目还开始分析一些新的储能应用,包括将即将淘汰的燃煤发电厂重新用作“热电池”。虽然可再生能源的成本可以低于新建的燃煤发电厂,但那些已经偿还资本投资的电厂运营成本非常低,而且很难从电力系统中淘汰。其中一种方法是从电网中提取多余的电力来加热耐火砖或熔盐等介质,这些介质可用于驱动涡轮机并在电力需求高峰期间发电。Stoner表示,初步分析表明,在某些情况下相当有利。他补充说,该团队现在正在对一些化石燃料发电厂进行更严格细致的分析,预计将在今年晚些时候得出琛结果。
市场观察人士表示,鉴于缺乏成熟度以及对长时储能的需求,随着可再生能源渗透率的增长,将需要不同类型的政府支持和监管。
部署的电池储能容量呈上升趋势

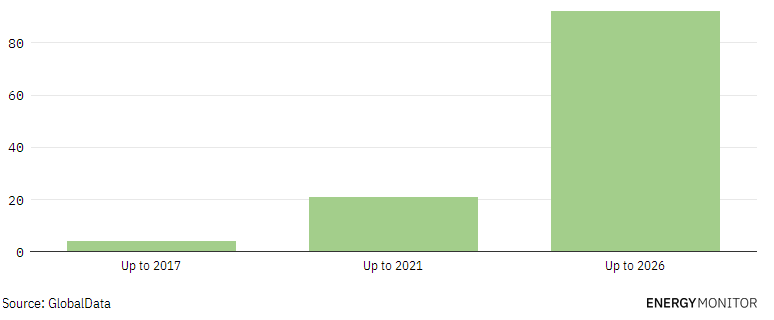

全球2017~2026年部署的电池储能系统装机容量(GW)
Cornwall Insight公司的Edwards指出,由于电池储能系统将在数周或数月之间而不是数小时或数天之间进行能源套利,因此它们的经济性更像是天然气发电基础设施或电力互连设施。他说,“储能系统可能会从融资结构中受益,比如差价合约或上限和下限机制。”
差价合约成功地激励了英国海上风电的开发和部署,如果风力发电的电价低于参考价,则向风电设施运营商支付费用,但如果电价较高,风电设施运营商则向政府支付费用。能源市场监管机构英国天然气和电力市场办公室(Ofgem)为电力互连设施引入了上限和下限机制,该机制同样提供有保证的回报,以换取运营商可以获得的最大收入上限。
国际可再生能源署 (IRENA)的Taylor指出,还有很多其他技术可以引入市场竞争中。其中包括氢气,可以使用生物能源发电厂来满足峰值电力需求。
麻省理工学院的Stoner指出,广泛而复杂的电力系统建模对于确保在正确的位置开发适当的储能系统是必要的。虽然化石燃料发电厂可以增加或减少以管理需求变化,但可再生能源发电设施还不能做到这一点。
他总结说,“通过仔细规划并考虑所有这些可变因素以充分利用储能系统,这对于降低电力系统的总体成本非常重要。”
- 蜜度索骥:以跨模态检索技术助力“企宣”向上生长
- 2024上半年全球电动汽车电池市场同比增长19%,中国企业占主导地位
- 加码电站硬科技,阳光新能源重磅发布电站“魔方”技术平台!
- 电动车每年快充要花多少钱?在英国比烧油多1000美元
- Uber推出“电动汽车偏好”选项,用户打车可默认选择纯电动车
- 华为掌舵,全球首个100%清洁能源之城将落地沙特
- 进展太慢!马斯克为特斯拉4680电池设定最后开发期限
- 谷歌携手贝莱德在台湾投资太阳能发电管道,满足AI时代能源供应
- 比亚迪要进军电动摩托车和电动自行车领域?比亚迪高管回应
- 太蓝新能源携120Ah超高能量密度全固态锂金属电池亮相CIBF2024展会
- 合资梦魇!唐EV荣耀版21.98万元起,比亚迪誓将“电比油低”进行到底
免责声明:本网站内容主要来自原创、合作伙伴供稿和第三方自媒体作者投稿,凡在本网站出现的信息,均仅供参考。本网站将尽力确保所提供信息的准确性及可靠性,但不保证有关资料的准确性及可靠性,读者在使用前请进一步核实,并对任何自主决定的行为负责。本网站对有关资料所引致的错误、不确或遗漏,概不负任何法律责任。任何单位或个人认为本网站中的网页或链接内容可能涉嫌侵犯其知识产权或存在不实内容时,应及时向本网站提出书面权利通知或不实情况说明,并提供身份证明、权属证明及详细侵权或不实情况证明。本网站在收到上述法律文件后,将会依法尽快联系相关文章源头核实,沟通删除相关内容或断开相关链接。
